Planification Gantt

Conduite de projet et suivi des réalisations professionnelles.

Méthodologie

Afin d'assurer la traçabilité et la validation de mes compétences en BTS SIO, j'ai structuré mon parcours sous forme de projet transverse managé via GanttProject. Cette approche me permet de piloter mes apprentissages systèmes, réseaux et applicatifs comme un cycle de déploiement réel en entreprise.

Approche Par Périodes

Mes livrables techniques sont découpés en jalons trimestriels. Chaque bloc valide un périmètre métier précis : du socle réseau architectural jusqu'aux audits avancés de sécurité cyber.

Projets Transversaux Fil Rouge

Parallèlement aux blocs d'infrastructure, des tâches de fond s'étendent sur les 22 mois, notamment le développement continu de mon portfolio moderne (rayane-it.com) et la maintenance de ma veille.

"Ce diagramme de Gantt illustre l'alignement entre la théorie académique et la mise en œuvre de solutions d'infrastructures résilientes, d'automatisation DevOps et de gestion de la sécurité."

Aperçu Global du Planning

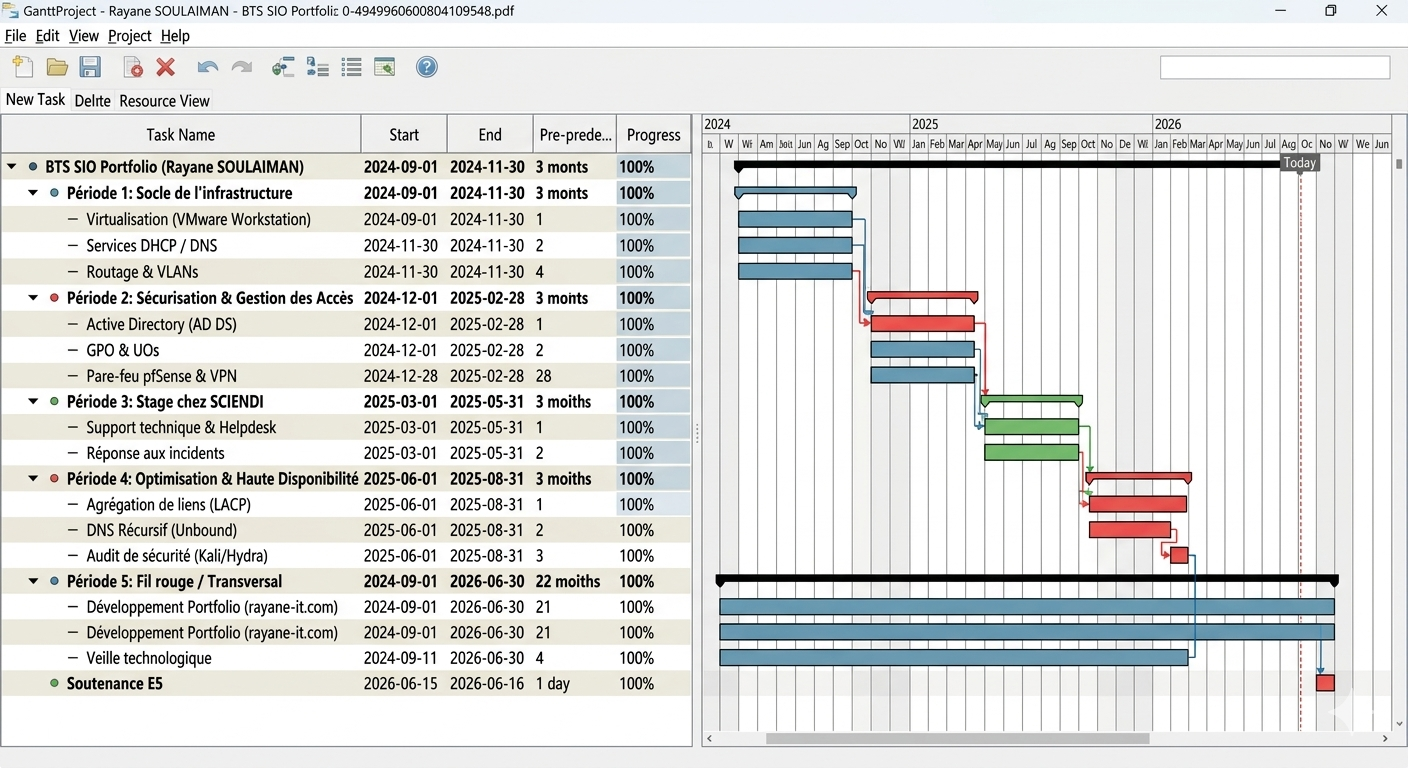

Diagramme de Gantt complet Rayane Soulaiman
🔍 Cliquer pour inspecter le diagramme en grand

Détail des Jalons et Compétences

Sept 2024 - Nov 2024100% Complété

Période 1 : Socle de l'infrastructure

  • ▪ Virtualisation (VMware Workstation)
  • ▪ Services DHCP / DNS
  • ▪ Routage & VLANs
Déc 2024 - Fév 2025100% Complété

Période 2 : Sécurisation & Gestion des Accès

  • ▪ Active Directory (AD DS)
  • ▪ GPO & Unités d'Organisation (UO)
  • ▪ Pare-feu pfSense & VPN
Mars 2025 - Mai 2025100% Complété

Période 3 : Stage chez SCIENDI

  • ▪ Support technique & Helpdesk
  • ▪ Réponse aux incidents de niveau 1 & 2
Juin 2025 - Août 2025100% Complété

Période 4 : Optimisation & Haute Disponibilité

  • ▪ Agrégation de liens (LACP)
  • ▪ DNS Récursif (Unbound)
  • ▪ Audit de sécurité (Kali/Hydra)
